Zonas de trabajo de febrero de 2024

Durante el mes de febrero de 2024 se prevé trabajar en las siguientes calles ( ver plano adjunto ):

  • Calle Benjamin Franklin ( eje 6b ): Ya se están colocando canalizaciones a la altura de la Volvo y de grupo Puma.
  • Calle Benjamin Franklin ( eje 6a ): Terminar la última capa de asfalto de la zona baja de la calle.
  • Calle N. Diesel ( eje 10 ): Empiezan los trabajos en el lado izquierdo sentido subida a la altura de CBG, Canarybat, hasta Quepazón.
  • Calle N. Diesel ( eje 10 ): Se espera asfaltar el tramo entre la entrada de Olivera hasta la calle Isaac Peral a mitad de mes.
  • Calle Torres de Quevedo ( eje 9 ): Ya estamos terminando de colocar las canalizaciones, bordillos, etc. Se espera poder asfaltar el tramos a lo largo de este mes.
  • Calle J. Guttemberg ( eje 14 ): Se comienzan los trabajos por la parte alta en la zona que ya estaba vallada.



Gracias y disculpen las molestias

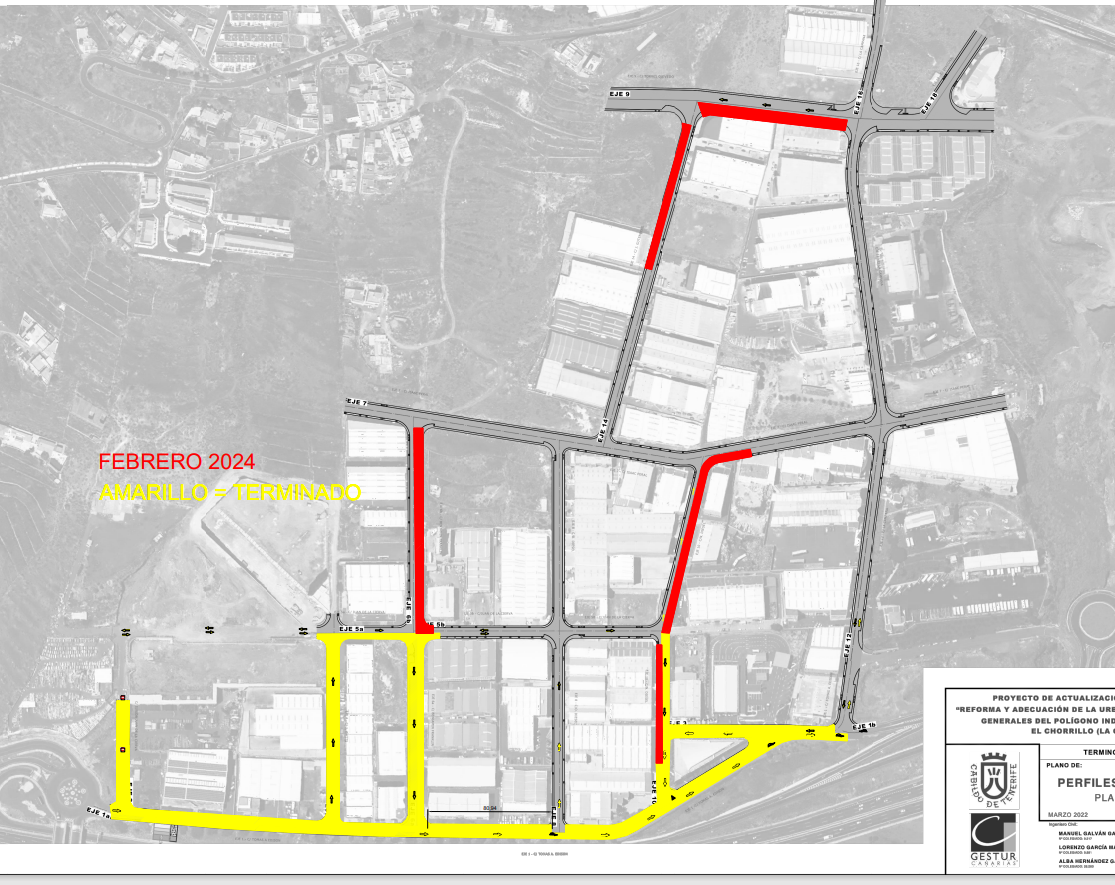

Se adjunta plano.
