Desvíos previstos durante el mes de agosto de 2023

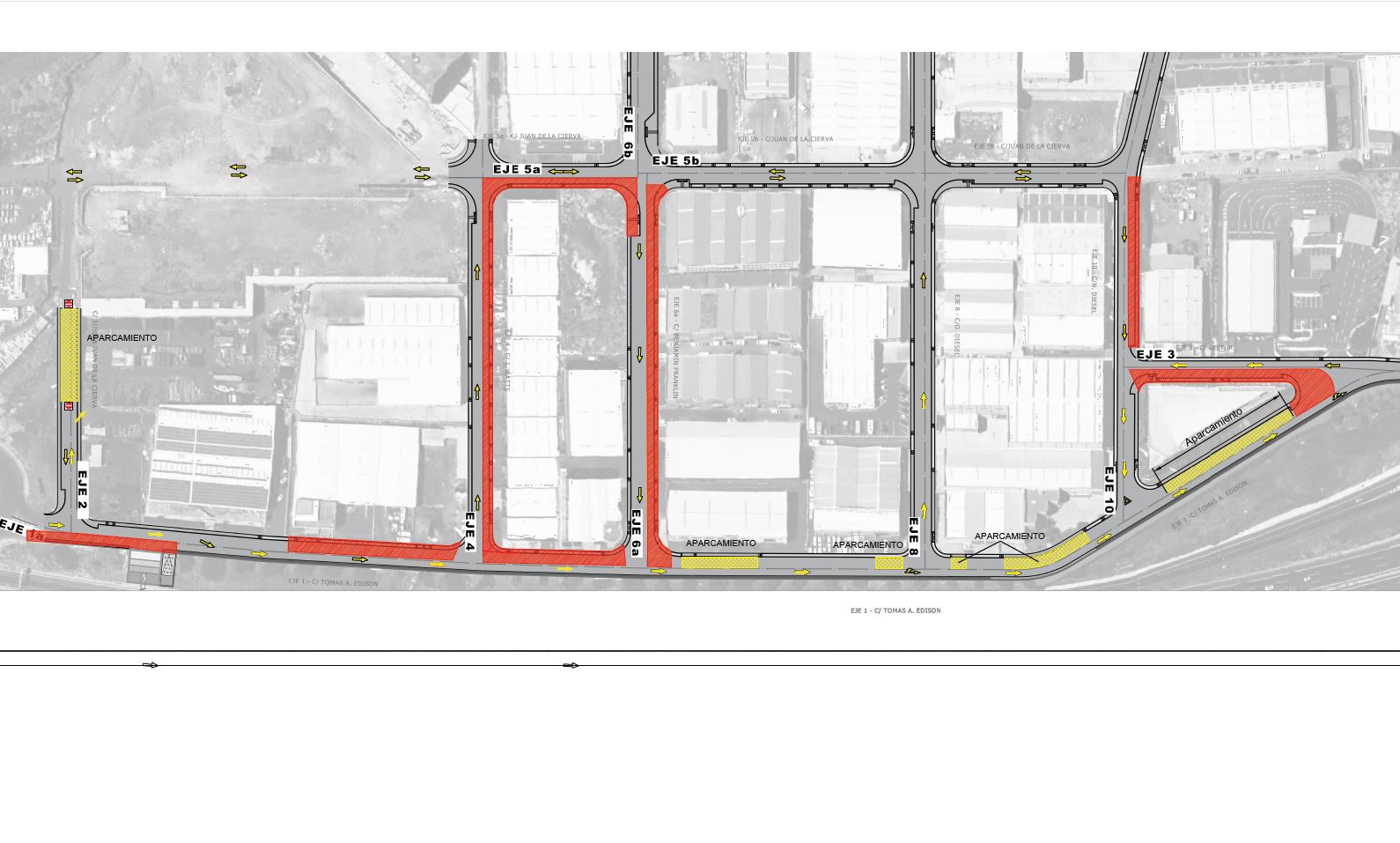

A lo largo del mes de agosto, y según se vayan asfaltando los tramos abiertos, se irán habilitando al tráfico para posteriormente empezar con las obras en otras zonas.  Se adjunta plano en el que las zonas sombreadas en rojo son en las que se está trabajando

Calle Watts ( eje 4 ): A lo largo del mes de agosto se espera terminar los trabajos en el lado derecho de la calle. De esta forma, se asfaltará,  y quedará la calle completa abierta al tráfico.

Calle Benjamin Franklin ( eje 6 ): Asfaltado el lado izquierdo de la calle, se estará ejecutando el lado derecho durante todo el mes, También seguirán los trabajos en septiembre.

Calle Thomas A. Edison ( eje 1 ): Se está trabajando de manera rápida en el lado izquierdo de la vía ( lado pegado a las naves ), ya se ha asfaltado el tramo del bar El Polígono/Northgate, y ya se está empezando en la manzana de Zafiten, esperando poder asfaltar ese tramo a finales de este mes de agosto. A partir del día 16/08/2023 también se empezará a trabajar en la última manzana ( Warsa/Vereco/Foncal ).

Calle Gestur ( eje 3 ): Se está terminando el tramo enfrente de la ITV, esperando también poder asfaltarlo a finales de este mes de agosto.

Calle Juan de la Cierva ( eje 5a ): Entre las calles Watts y Benjamin Franklin también se está trabajando y esperamos poder asfaltar a finales de este mes de agosto.

Calle subida Juan de la Cierva ( eje 2 ): Se ha terminado la zona alta de la calle, por encima del acceso sur de Foncal. Por ahora se va a habilitar como aparcamiento provisional hasta poder empezar con el tramo inferior.

Entrada sur al polígono ( eje 1 ): Se está esperando por unas piezas especiales de fundición que llegará a primeros de septiembre para poder hacer el corte de agua que suministra a Costanera. De esta forma, en septiembre se podrá asfaltar ese tramo también.



Ver plano adjunto.
